焦点

出海焦点|尼日利亚宗格鲁700MW水电站正式取得履约证书!10年工程完美收官,点亮西非千家万户

2026年7月24日,尼日利亚宗格鲁水电站项目正式取得业主签发的履约证书,标志着项目全周期履约工作圆满收官。这座由中国电工(国机集团)牵头、联合中国水电(电建集团)以联合体形式承建的“一带一路”中非合作典范工程,历经十年建设,终于实现完美交付。

总装机700MW(4×175MW),是尼日利亚近40年新建的最大规模水电站。投运后可满足尼日利亚全国约10% 用电需求。施工高峰期属地用工超5000人、占比超90%。一座水电站,点亮西非千家万户——宗格鲁交出的不仅是一座工程,更是一份中非能源合作的“中国样本”。


01
十年磨一剑:从2013到2026,一座电站的“马拉松”

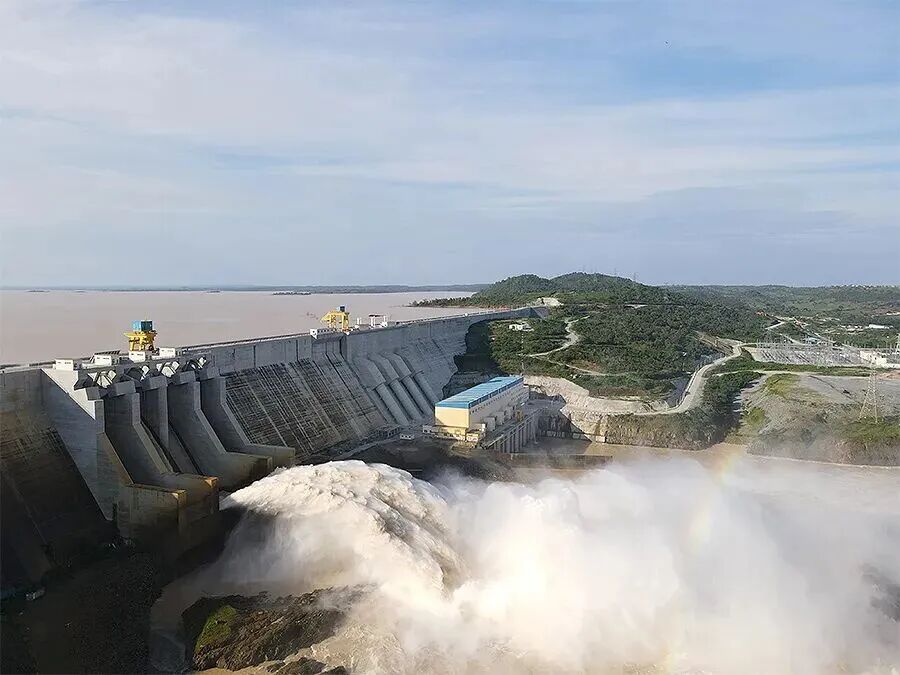

宗格鲁水电站坐落于尼日利亚北部卡杜纳河上,2013年开工,由中国电工为牵头方、与中国水电以联合体形式共同承建。电站主要由拦河大坝、坝式进水口、坝身溢洪道及消力池、坝后式厂房及尾水渠、开关站和输变电线路等组成。拦河大坝由碾压混凝土重力坝段及左右岸沥青混凝土芯墙堆石坝段构成,最大坝高101米,坝长2360米

图片来源:https://gdshe.org/article/19863.html

十年间,项目团队面对的挑战远超预期——疫情、地缘环境复杂、气候极端、地质条件差、配套设施薄弱。团队统筹推进设计、采购、施工、调试全生命周期一体化管控——月开挖填筑超60万立方,年浇筑混凝土超100万立方米

关键节点被逐一攻克:

  • 2021年2月,大坝混凝土施工完成;

  • 2021年4月,电站按期下闸蓄水;

  • 2022年3月,首台机组一次性开机成功;

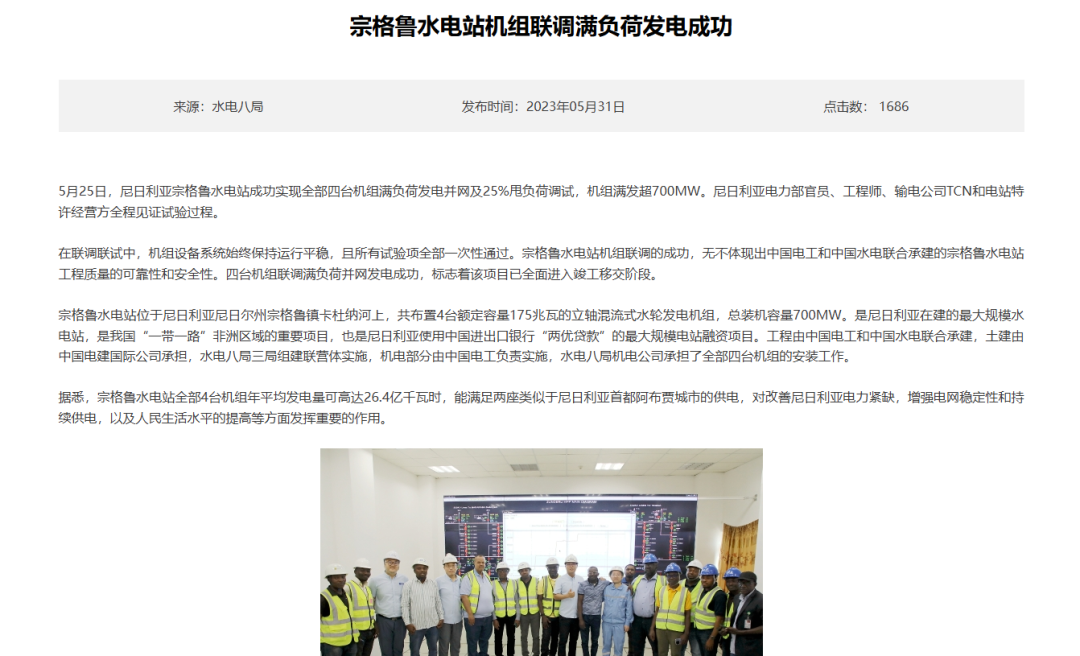

  • 2023年5月,全部四台机组实现满负荷发电并网。

  • 2023年8月,项目取得工程竣工移交证书,正式进入质保期。

  • 2026年7月24日取得的这份履约证书,则为整个项目画上句号。


02
数据硬核:700MW、10%、75%,读懂这座电站的含金量


700MW——这是尼日利亚自1968年卡因吉水电站投产以来新建的最大规模水电站。项目总合同额约12.94亿美元,由中国进出口银行“两优贷款”提供融资支持,是尼日利亚使用该融资模式的最大规模电站项目。

10% 的全国用电需求占比,放在尼日利亚当前电力供需背景下更具分量。截至2026年6月,这个拥有超2.2亿人口的国家,国家电网仍难以稳定提供超过4000至5000兆瓦的电力。

75% 的近十年新增可用发电量占比(行业统计口径)则揭示了另一个事实——过去十年间,尼日利亚每新增4度电,就有约3度来自宗格鲁。这座电站对缓解当地长期电力供需矛盾、改善民生起到了支柱性作用


03
技术突破:85米高坝衔接+两项国家专利


项目采用 “中国标准+本地化适配”模式。团队攻克了85米高沥青混凝土心墙坝与碾压混凝土坝衔接这一世界级技术瓶颈,两项自研设备获国家专利。从单机并网试验到联调并网试验,再到700MW满发考核试验,所有试验项均一次性通过检测,在工期、性能、质量上全面满足合同要求

电站兼具发电、防洪、灌溉、养殖、航运等综合效益,每年可减少二氧化碳排放约40万吨


04
属地化:5000人、超90%,从“建工程”到“育人才”


施工高峰期,属地用工超5000人、占比超90%。项目部通过传帮带及技能培训,培养出一批可独立完成电站值守、运维工作的本土技术骨干。中非能源合作从短期工程援建,迈向可持续的“造血式”深度合作。


05
结语


当宗格鲁水电站的4台机组在卡杜纳河上轰鸣运转,700MW的清洁电力源源不断汇入尼日利亚国家电网——这座历时十年建成的超级工程,不仅点亮了西非千家万户,更验证了中国工程在复杂环境中的系统能力。

履约证书的取得,是一个句号,也是另一个开始。 电站从建设期转入稳定运营期,后续运维设备、备品备件采购将释放长期需求。对中国工程企业而言,宗格鲁的标杆意义在于:中国标准、中国装备、中国质量,正在全球最复杂的工程环境中被反复验证。

本文信息来源: GoalFore(2026年7月24日)、中国电工、中国电力建设集团、国机集团、企业观察网、国际能源网等。




免责声明

本文信息整理自网络公开渠道,部分素材来源于行业报告、第三方合作渠道等。我们尊重原创,转载或引用旨在为用户提供更全面的海外市场资讯,仅供参考,不代表本平台赞同其观点或证实其描述,且不涉及任何政治立场与解读。


阅读: 发布于:2026-07-27 12:00:00

分享:
